Debemos esperar al menos 24 horas para la colocación
del revestimiento, se tendrá en cuenta las condiciones
meteorológicas en ese momento, pues pueden influir
en el fraguado de los materiales de agarre.
Protección de la lámina del suelo: para cualquier
circulación peatonal sobre la lámina REVESTECH
® DRY 80 en caso de retraso en la colocación del
pavimento, es necesario protegerla colocando paneles
en las zonas de circulación.


Juntas
Deben disponerse juntas de dilatación en el solado.

Estas juntas deben afectar a las piezas y al mortero de
agarre. Deben disponerse coincidiendo con las juntas
de la cubierta y en cuadrícula, situadas como máximo a
7,5 m (máximo a 5 m si la cubierta es no ventilada). Las
juntas deben sellarse y el sellado debe quedar enrasado
con la superficie del solado.
Las juntas periféricas deben tener al menos 3 mm
de ancho. Los juntas de fraccionamiento del soporte
deben ser respetadas en el revestimiento cerámico.
Puesta en servicio
La puesta en servicio será:
• Circulación peatonal:
24 h tras la realización de las juntas.
• Circulación normal:
48 h tras la realización de las juntas.
Generalmente la puesta en servicio dependerá de las
recomendaciones del fabricante de material de agarre.
Anclaje de elementos
Los anclajes de elementos deben realizarse sobre
un paramento vertical por encima del remate de la
impermeabilización. Si deben realizarse sobre la parte
horizontal de la cubierta, debe realizarse un elemento
de protección de forma análoga a la establecida para
los encuentros con elementos pasantes o sobre una
bancada apoyada en la misma.
Rincones y esquinas
En los rincones y las esquinas debe realizarse un
refuerzo a la impermeabilización debajo de la banda
de terminación del paramento utilizando ángulos
preformados REVESTECH ® DRY  CORNER IN Y OUT
fijados con adhesivo cementoso tipo C2.

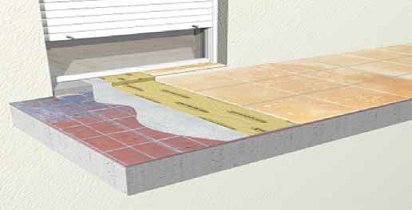

Accesos y aberturas
Los accesos y las aberturas situados en un paramento
vertical deben estar realizados de una de las formas
siguientes:
a)
 Disponiendo un desnivel de 20 cm de altura
como mínimo por encima de la protección de la
cubierta, impermeabilizado como se describe para los
paramentos verticales.
b)
 Disponiéndolos retranqueados respecto del
paramento vertical 1 m como mínimo. El suelo hasta
el acceso debe tener una pendiente del 10% hacia
fuera y debe ser tratado como la cubierta.
Las aberturas y los accesos situados en el paramento
horizontal de la cubierta deben realizarse disponiendo
alrededor del hueco un antepecho de una altura por
encima del la protección de la cubierta de 20 cm
como mínimo e impermeabilizado como se describe
para los paramentos verticales (punto 5.2).
Ventilaciones
En cubiertas donde podemos prever que pueden
haber condensaciones, procederemos a la instalación
de REVESTECH ® CHIMENEA, la cual esta provista
de lamina DRY 80 para asegurar la total estanqueidad
del sistema. REVESTECH ® CHIMENEA,  dado su
capacidad para ventilar el vapor generado debajo la
cubierta, evita todo tipo de condensaciones.
Colocación del pavimento cerámico
